充填プラント
1.施工実績
図1にキラ充填工法の施工実績を、流動性充填工法、限定充填工法、二層端部限定充填工法の工法別に示します。グラフの横軸の年度は工事の契約年度です。
図から分かるように、空洞充填事業の草創期ともいえる1975年度~1998年度は、すべて流動性充填工法による施工でした。その後、1999年度に限定充填工法が登場すると、多くの工事で同工法が採用されるようになりました。これは、限定充填工法の特徴である充填材の流出防止性能が発注者のニーズに合致していたためと考えられます。さらに2018年度以降は、限定充填工法はその改良技術である二層端部限定充填工法に置き換わり施工されています。
2026年7月時点でのキラ充填工法の施工実績は工事数で94件、総充填量で約121万m3に達しています。
-1024x476.png)

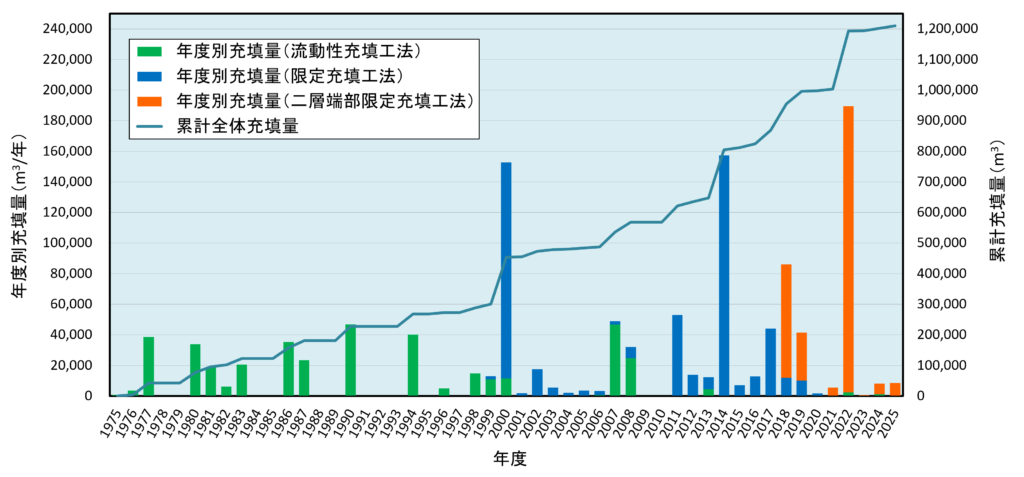

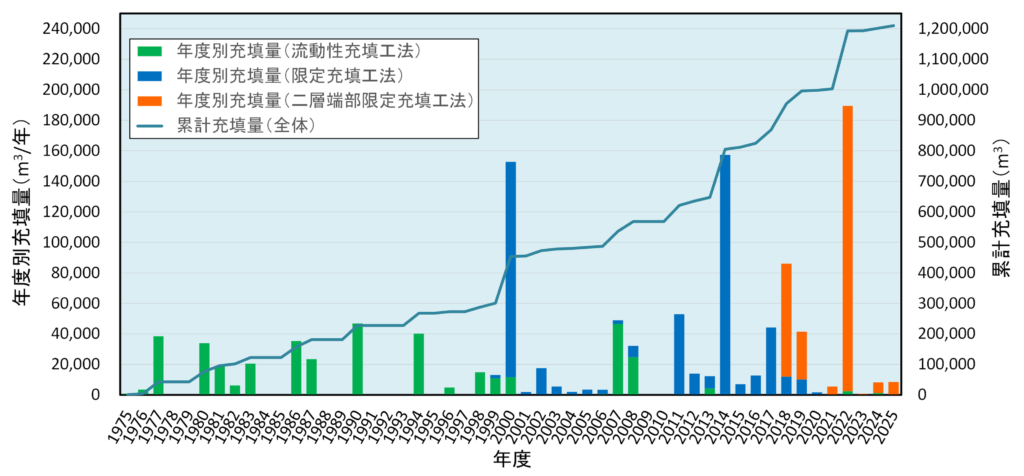

図1 キラ充填工法の施工実績(2026年7月時点)
2.近年の代表的施工事例
以下に示した「近年の代表的施工事例」の内容は関連ページをご覧ください。
近年の代表的施工事例
| 標 題 | 著 者 | 執筆年月 |
| 東海環状亜炭坑充填工事(2000年) | 和田幸二郎 | 2020年6月 |
| 大谷石採石場跡充填工事(2005年) | 石合伸幸 | 2020年6月 |
| 国道21号充填工事(2014年) | 山本孝男 | 2020年6月 |
| 南海トラフ巨大地震亜炭鉱跡防災モデル事業(2014年) | 宮沢義博 | 2016年6月 |
| 南海トラフ巨大地震亜炭鉱跡防災対策事業(2019年) | 竹内健一 山本孝男 | 2021年7月 |
(注)標題に示した工事名は略称
